Trong hệ thống hoạch định sản xuất hiện đại, có ba thành phần đóng vai trò trung tâm: Master Production Schedule (MPS), Material Requirements Planning (MRP) và Capacity Planning. Ba thành phần này liên kết chặt chẽ với nhau để đảm bảo kế hoạch sản xuất vừa đáp ứng nhu cầu thị trường, vừa khả thi về nguyên vật liệu và năng lực của nhà máy. Thực tế cho thấy, phần lớn các vấn đề trong lập kế hoạch sản xuất đều xuất phát từ việc một trong ba thành phần này không đồng bộ với hai thành phần còn lại.
MPS: Kế hoạch sản xuất tổng thể
MPS là kế hoạch sản xuất dành cho các thành phẩm có thể bán ra thị trường. Đây là tài liệu xác định doanh nghiệp sẽ sản xuất sản phẩm nào, với số lượng bao nhiêu và trong khoảng thời gian nào, thường bao phủ từ 3 đến 6 tháng và được chia thành các chu kỳ theo tuần. MPS là cơ sở để triển khai toàn bộ hoạt động sản xuất, đồng thời là đầu vào trực tiếp của hệ thống MRP và là cam kết mà doanh nghiệp đưa ra với bộ phận kinh doanh cũng như khách hàng về khả năng giao hàng.
Một MPS được xây dựng ổn định sẽ tạo nền tảng vững chắc cho toàn bộ quá trình hoạch định phía sau. Ngược lại, nếu kế hoạch liên tục thay đổi trong ngắn hạn, doanh nghiệp sẽ phải đối mặt với nhiều hệ quả như nguyên vật liệu phải đặt mua lại nhiều lần, lịch sản xuất liên tục bị điều chỉnh, năng lực sản xuất phải phân bổ lại và nhà máy phải dành nhiều thời gian xử lý thay đổi hơn là tập trung sản xuất.
Để hạn chế tình trạng này, nhiều doanh nghiệp áp dụng các Time Fence trong MPS nhằm kiểm soát mức độ thay đổi của kế hoạch theo từng giai đoạn. Thông thường, kế hoạch sẽ được chia thành ba vùng:
- Frozen Zone: giai đoạn gần, hầu như không cho phép thay đổi.
- Firm Zone: có thể điều chỉnh nhưng cần sự phê duyệt của bộ phận lập kế hoạch.
- Flexible Zone: giai đoạn xa, có thể thay đổi linh hoạt theo nhu cầu thị trường.
Việc thiết lập các vùng thời gian này giúp duy trì sự ổn định của kế hoạch và hạn chế các xáo trộn không cần thiết trong quá trình sản xuất.
MRP: Hoạch định nhu cầu nguyên vật liệu
Nếu MPS trả lời câu hỏi “Doanh nghiệp sẽ sản xuất gì?”, thì MRP trả lời câu hỏi “Cần những nguyên vật liệu nào để thực hiện kế hoạch đó?”. Dựa trên MPS, hệ thống MRP sử dụng Bill of Materials (BOM) để phân rã nhu cầu của thành phẩm thành nhu cầu đối với từng nguyên vật liệu, linh kiện và bán thành phẩm. Quy trình tính toán của MRP bao gồm:
- Xác định tổng nhu cầu nguyên vật liệu dựa trên kế hoạch sản xuất.
- Đối chiếu với lượng tồn kho hiện có.
- Trừ các đơn hàng đang được cung ứng hoặc đang trên đường về.
- Tính toán nhu cầu thực tế còn thiếu.
- Xác định thời điểm cần mua hoặc cần sản xuất dựa trên Lead Time của từng loại vật tư.
Trong toàn bộ quy trình lập kế hoạch sản xuất, MRP là thành phần có mức độ tự động hóa cao nhất. Khi dữ liệu đầu vào đầy đủ và chính xác, hệ thống có thể tự động tính toán toàn bộ nhu cầu nguyên vật liệu mà gần như không cần sự can thiệp của người dùng. Tuy nhiên, hiệu quả của MRP phụ thuộc hoàn toàn vào chất lượng dữ liệu. Các lỗi phổ biến không nằm ở thuật toán mà thường xuất phát từ dữ liệu chủ (Master Data) chưa được cập nhật, chẳng hạn như:
- BOM không còn đúng với thực tế sản xuất.
- Lead Time không chính xác.
- Giao dịch nhập xuất kho chưa được ghi nhận đầy đủ.
- Mức tồn kho an toàn (Safety Stock) đã lỗi thời.
- Do đó, việc duy trì dữ liệu chính xác và đồng bộ là điều kiện tiên quyết để MRP phát huy hiệu quả.
Capacity Planning: Hoạch định năng lực sản xuất
Trong khi MPS xác định kế hoạch sản xuất và MRP đảm bảo đủ nguyên vật liệu, Capacity Planning trả lời câu hỏi quan trọng còn lại: Nhà máy có đủ năng lực để thực hiện kế hoạch hay không? Hoạch định năng lực sản xuất đánh giá khả năng đáp ứng của các nguồn lực như:
- Máy móc và thiết bị.
- Nhân lực.
- Ca làm việc.
- Trung tâm sản xuất (Work Center).
- Dây chuyền sản xuất.
Hoạt động này được triển khai ở nhiều cấp độ khác nhau.
Ở cấp độ tổng thể, Rough-Cut Capacity Planning (RCCP) được sử dụng để đánh giá nhanh tính khả thi của MPS dựa trên năng lực của các nguồn lực trọng yếu. Khi kế hoạch đi vào chi tiết hơn, Capacity Requirements Planning (CRP) sẽ kiểm tra khối lượng công việc của từng lệnh sản xuất theo từng Work Center và từng giai đoạn nhằm xác định có xảy ra tình trạng quá tải hay không.
Ở cấp độ chi tiết nhất, các hệ thống Advanced Planning & Scheduling (APS) sẽ xây dựng lịch sản xuất cho từng máy, từng công đoạn và từng ca làm việc dựa trên nguyên tắc công suất hữu hạn. Nếu phát hiện xung đột về năng lực sản xuất, doanh nghiệp có thể lựa chọn nhiều phương án điều chỉnh như:
- Dời một phần kế hoạch sang thời điểm khác.
- Bổ sung hoặc cắt giảm ca làm việc.
- Tăng ca.
- Thuê gia công bên ngoài.
- Điều chỉnh lại cam kết giao hàng với khách hàng.
- Mỗi phương án đều ảnh hưởng đến chi phí sản xuất, khả năng giao hàng và mức độ hài lòng của khách hàng. Vì vậy, Capacity Planning thường là nội dung đòi hỏi nhiều sự cân nhắc và phối hợp nhất trong toàn bộ quy trình lập kế hoạch sản xuất.

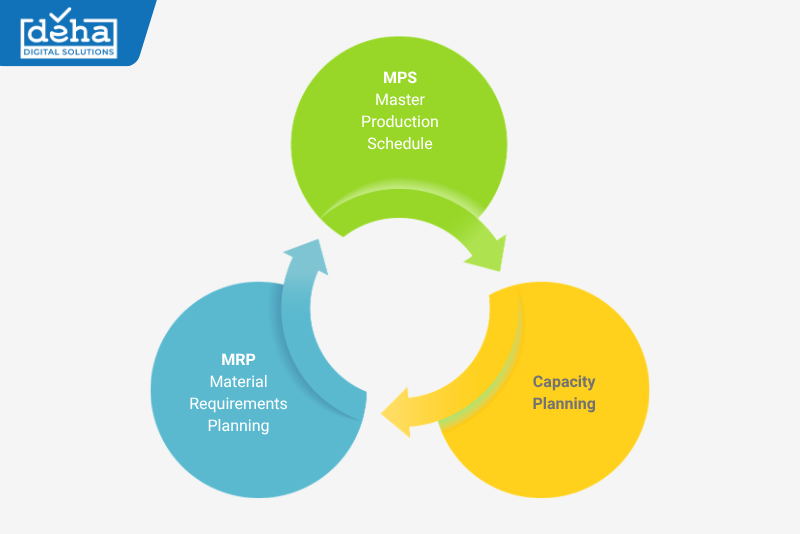

MPS, MRP và Capacity Planning: Một vòng lặp khép kín

Trong các hệ thống ERP và APS hiện đại, MPS, MRP và Capacity Planning không còn hoạt động độc lập mà được tích hợp thành một vòng lặp liên tục. Mỗi khi kế hoạch sản xuất thay đổi, hệ thống sẽ tự động:
- Cập nhật nhu cầu nguyên vật liệu.
- Tính toán lại khả năng đáp ứng của năng lực sản xuất.
- Hiển thị ngay các tác động đối với lịch sản xuất, mua hàng và giao hàng.
Nhờ đó, người lập kế hoạch có thể đánh giá toàn bộ ảnh hưởng của một quyết định trước khi chính thức triển khai. Đây là bước tiến lớn so với các phương pháp lập kế hoạch truyền thống, nơi mỗi công đoạn được thực hiện riêng lẻ và các xung đột về vật tư hoặc công suất thường chỉ được phát hiện khi quá trình sản xuất đã bắt đầu, gây phát sinh chi phí và làm giảm hiệu quả vận hành.
